1. До начала монтажа стеновых ограждений производится уборка строительного мусора и оформление акта о приемке исходных помещений под монтаж от заказчика.
2. Монтаж стеновых ограждений производит звено бригады, оснащенное соответствующим набором инструментов, инвентаря и средств подмащивания. Звено состоит из двух человек.
3. Монтаж стеновых ограждений предусмотрено производить в следующем порядке:
- разметка проектного положения стеновых ограждений;
- монтаж элементов металлического каркаса стеновых ограждений;
- монтаж стеновых панелей из Ме+ГКЛ;
- монтаж компенсационных стеновых панелей;
- организация заземления стеновых ограждений;
- организация воздухоперетока.
4. Разметку проектного положения стеновых ограждений производят в строгом соответствии с проектным решением, согласно рабочим чертежам на чистое помещение.
Разметка положения стеновых ограждений производится на чистом обеспыленном полу следующим образом:
- от капитальной стены в двух крайних точках отступить по 80 мм (180 мм, в зависимости от вида воздухозаборной панели) с помощью рулетки в перпендикулярном направлении и сделать отметки маркером. От стен, где имеются панели отопления отступать 150-200 мм;
- с помощью малярного шнура на полу отбить линию между размеченными точками;
- нанести на размеченную линию малярной кистью слой клея ПВА;
- выполнить аналогичную разметку для всех стен помещения.
При разметке положения стеновых ограждений необходимо учитывать отклонение капитальных стен от вертикали, их прямолинейность, наличие у стен элементов сетей электропитания, отопления, водоснабжения, канализации и т.п. При необходимости увеличить размеры.
5. Монтаж элементов металлического каркаса стеновых ограждений.
Монтаж металлического каркаса стеновых ограждений производят в строгом соответствии с рабочими чертежами в следующей последовательности:
- по размеченной на полу линии устанавливается профиль ППН-28х27 и крепится к полу дюбель-гвоздями 6х40 с шагом 600 мм. В местах установки стоек оставляется зазор 40 – 60 мм;
- на капитальной стене наносится разметка - вертикальных осей мест установки профилей ПП-60х27 (стойки 60х30) с шагом 601 мм;
- устанавливается и крепится между стойками верхний горизонтальный профиль ППН-28х27;
- в профили ППН-28х27 по размеченным вертикалям устанавливается профиль ПП-60х27 строго в вертикальном положении и крепится заклепками 4х6;- закрепить профиль ПП-60х27 к перегородке подвесами 60/27 через 700 мм с помощью дюбелей и заклепок;
- закрепить стойки 60х30 к перегородке через потолочные кронштейны через 700 мм с помощью саморезов 4,2х16, кронштейны к стене крепить дюбель-гвоздями 6х40.
Контроль за точностью установки профиля осуществлять уровнем строительным, крепление профиля производится с помощью перфоратора с буром ф 10 мм, электродрели со сверлами ф 4,2; 5,5; 10,5 мм и заклепочника.

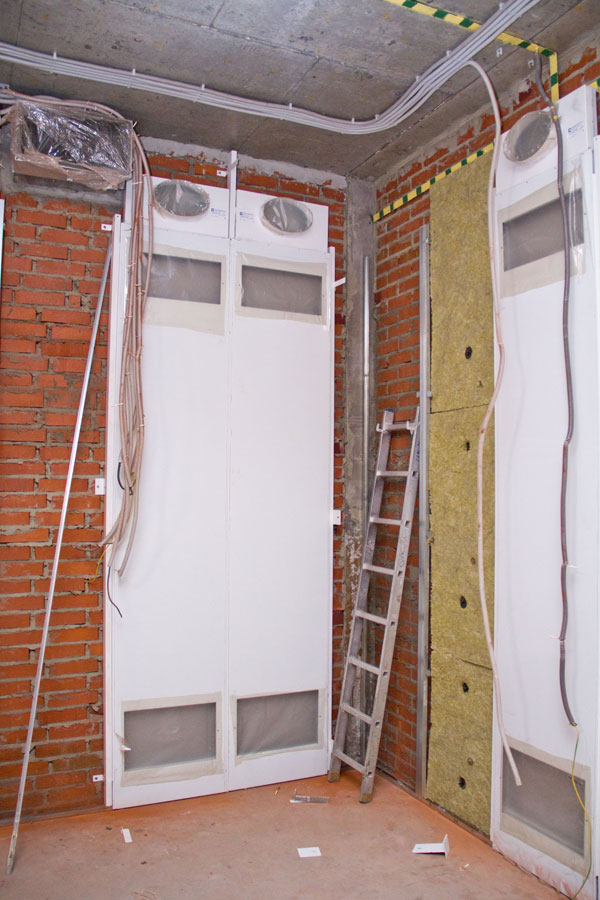

6. Монтаж облицовочных стеновых панелей.
Монтаж облицовочных стеновых панелей осуществляется в следующей последовательности:
- с двух панелей снимается защитная пленка по периметру на 50 мм;
- устанавливаются две панели вертикально, оперев на стойки и профили ПП-60х27 (стойки 60х30), выдержав зазор между панелями 1 мм;
- нанести на вертикальные кромки панелей герметик силиконовый нейтральный с помощью пистолета для герметика;
- повторить предыдущие переходы для необходимого, по проекту, количества панелей. При наличии по проекту в стене других элементов конструкции (панели воздухозаборные и т.п.) их монтаж выполнять по соответствующим Типовым технологическим картам;
- установить и закрепить к панелям заклепками вытяжными 4х8 переходный (от стены к полу) профиль РС-25. Крепление профиля производить с помощью электродрели со сверлом ф 4,2 мм и заклепочника;
- защелкнуть в профиль РС-25 профиль РС-26 с помощью специального приспособления и молотка;
7. При необходимости установки в стеновые ограждения компенсационных панелей (в углах помещений, стык между оконными (дверными) проемами и т.п.) выполнить следующие работы:
- установить на перегородку, в каркас (в необходимый размер) дополнительные стойки или профили для выполнения угла или нестандартного стыка, выполняя работы пункта 6.
- определить размер компенсационной панели, замерив фактические размеры внизу и вверху между панелями (между панелью и перегородкой);
- разметить маркером необходимые фактические размеры на панели, наклеить малярный скотч (шириной 50 мм) вдоль всей линии со стороны используемой части;
- отрезать по разметке необходимую часть панели электролобзиком с пилкой для тонколистового металла, зачистить заусенцы, снять скотч с панели и защитную пленку;
- дальнейшие работы по разделу 6.
8. Стеновые ограждающие конструкции КЧП должны быть заземлены на шину зазеземления проложенную в помещении. Отверстия под заклепки выполнять электродрелью со сверлом ф 4,2 мм.
