Монтаж комплексов чистых помещений

Технология монтажа чистых помещений - это ряд приемов и процессов, позволяющих построить чистое помещение, соответствующее всем необходимым нормам и требованиям.

Организация монтажных работ специалистами МЗМО производится с обеспечением общих требований к организации строительного производства при строительстве новых, а также расширении и реконструкции действующих объектов, изложенных в СП 48.13130.2011.

Монтаж чистых помещений выполняется на основании конструкторской документации, в соответствии с разработанными инструкциями, монтажной документацией и требованиями СП 73.13330.2012 и СНиП 3.05.07-85.

При приемке исходного помещения монтажной организацией под строительство чистого помещения оформляется соответствующий акт.

Подготовка исходного помещения к проведению монтажных работ

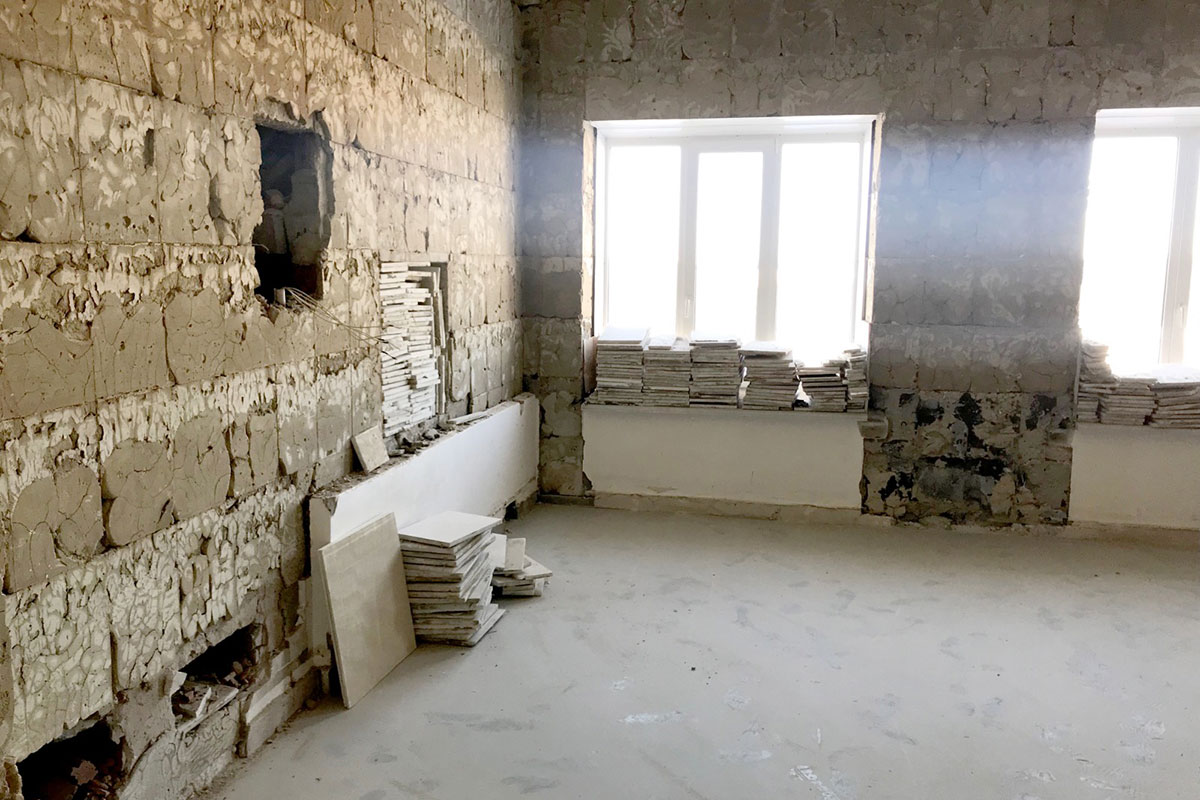

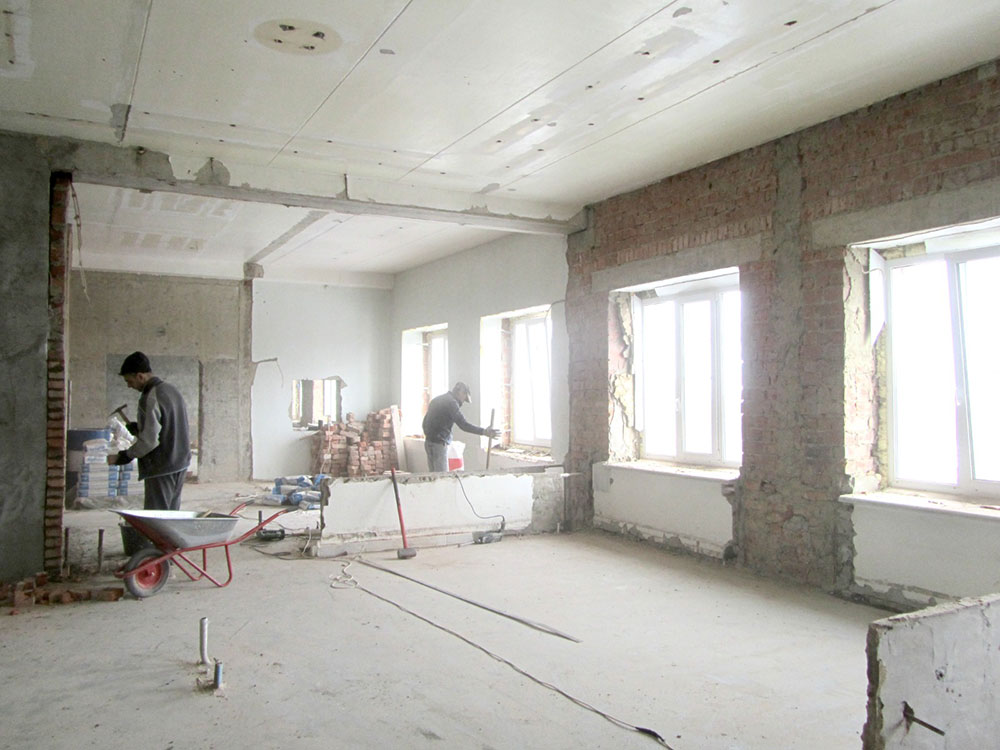

Монтаж комплексов чистых помещений выполняется после всех общестроительных работ. То есть в здании должны быть проведены наружные сети, завершены внутренние отделочные работы, подведены канализация, водопровод, выполнена установка воздуховодов.

До начала монтажа выполняется уборка строительного мусора.

Кем выполняется монтаж?

Работы выполняют специалисты монтажного управления.

Монтажные бригады оснащены соответствующим набором инструментов.

Что такое монтажная документация?

Монтаж КЧП выполняется согласно монтажной документации.

Разделы монтажной документации:

  • План чистых помещений. Данный план включает все конструктивные элементы: стеновые панели; окна; двери; передаточные шлюзы.
  • Развертка по стенам чистых помещений. Развертка является проекцией на плоскость каждой стены чистого помещения, выполненная в определённом масштабе.
  • Чертежи основных узлов крепления.
  • План потолков с указанием типа потолка. На плане размещаются распределители, ламинарные зоны и светильники.
  • Полная спецификация всех конструктивных элементов.

Монтаж чистых помещений включает следующие этапы:

  • Разметка плана чистых помещений
  • Монтаж стеновых ограждений
  • Монтаж дверей
  • Монтаж распределителей воздуха и элементов подвесных потолков
  • Разметка проектного положения элементов каркаса подвесного потолка
  • Монтаж подвесного потолка
  • Монтаж окон
  • Укладка напольных покрытий

После проведения индивидуальных испытаний оборудования КЧП к пусконаладочным работам перед проведением комплексного опробования оборудования КЧП привлекаются специалисты АЦВИ для настройки систем кондиционирования и вытяжки воздуха на соответствие параметров воздухообмена, заданным в проекте.

С завода - на объект. Транспортировка элементов чистого помещения на объект.

Все элементы чистого помещения доставляются с завода-изготовителя непосредственно на объект. При доставке обеспечивается целостность всех элементов и защита от влаги. Хранятся комплектующие на закрытых складах, расположенных на объекте. При этом сохраняется заводская упаковка. Подъем комплектующих производится при помощи машин и механизмов, имеющихся на объекте, либо вручную, с соблюдением соответствующих требований техники безопасности.

Подготовительные работы перед началом монтажа чистых помещений

Перед началом монтажных работ с КЧП проводятся подготовительные работы. Бригадир получает комплект технической документации (альбомы чертежей, технические требования; типовую инструкцию технологической последовательности монтажа комплекса чистых помещений, электрические схемы силового оборудования, электроосвещения, автоматики систем вентиляции и изучает полученную документацию)

Бригадир монтажной бригады должен:

  • Получить комплект специального оснащения
  • Подготовить на рабочем месте необходимое количество электрических переносок
  • Собрать и подготовить к работе стремянки, леса, подъемные и поддерживающие устройства
  • Подготовить к работе электроинструменты и электроприборы
  • Подготовить фотоаппарат и выполнить снимки помещения перед началом монтажных работ (общий вид, углы, окна, двери, потолок, пол). Съемки чистого помещения продолжаются на протяжении монтажа КЧП

Какие инструменты применяются при выполнении монтажа чистых помещения?

  • Рулетка
  • Электродрель
  • Углошлифовальная машина
  • Торцово-усочная пила
  • Стремянка
  • Шпатель
  • Отвертка
  • Малярный шнур
  • Пистолеты для герметика
  • Лазерный уровень
  • Перфоратор
  • Бур
  • Шуруповерт
  • Электролобзик
  • Пылесос
  • Удлинитель-переноска
  • Сверло по металлу
  • Ножницы по металлу
  • Заклепочник
  • Пильный диск
  • Шина направляющая
  • Молоток
  • Перфоратор
  • Лобзик

Соблюдение технологии проведения монтажных работ позволяет заказчику получить смонтированный на объекте комплекс чистых помещений, прошедший пусконаладку и валидацию (аттестацию), с комплектом сдаточных документов, то есть чистое помещение под ключ.
